Cẩm nang triển khai hệ thống MES cho doanh nghiệp sản xuất

Hình ảnh quy trình triển khai hệ thống MES trong nhà máy sản xuất với nhân sự sử dụng máy tính bảng để giám sát vận hành.

Nếu bạn đang xem xét triển khai hệ thống MES nhưng chưa rõ nên bắt đầu từ đâu, đây sẽ là cẩm nang gCẩm nang triển khai hệ thống MES cho doanh nghiệp sản xuất

Nếu bạn đang xem xét triển khai hệ thống MES nhưng chưa rõ nên bắt đầu từ đâu, đây sẽ là cẩm nang giúp bạn nắm nhanh bức tranh tổng thể trước khi đưa ra quyết định. Trong bối cảnh hơn 70% doanh nghiệp sản xuất toàn cầu ưu tiên đầu tư vào số hóa vận hành (theo Deloitte), MES đã trở thành nền tảng trọng yếu để giảm lãng phí, tăng minh bạch dữ liệu và nâng cao hiệu quả quản lý nhà máy.

Bài viết tập trung cung cấp thông tin cốt lõi, được trình bày rõ ràng và dễ áp dụng cho cả doanh nghiệp vừa, nhỏ lẫn các nhà máy quy mô lớn. Bạn sẽ hiểu:

  • MES vận hành ra sao trong môi trường sản xuất
  • Quy trình triển khai theo các tiêu chuẩn quốc tế
  • Chi phí và các khoản phát sinh dễ bị bỏ sót
  • Những sai lầm phổ biến trong quá trình triển khai
  • Khi nào nên cân nhắc giải pháp MES mã nguồn mở

Cùng Luvina nắm trọn bộ kiến thức cần có trước khi bắt đầu hành trình triển khai phần mềm MES qua nội dung dưới đây.

Tổng quan về triển khai hệ thống MES

Hệ thống MES (Manufacturing Execution System) là lớp phần mềm kết nối giữa máy móc ở tầng điều khiển và hệ thống quản trị như ERP. MES giúp doanh nghiệp theo dõi sản xuất theo thời gian thực, điều phối công việc, kiểm soát chất lượng và cung cấp dữ liệu phục vụ quản lý. Nhờ đó, doanh nghiệp giảm lãng phí, tăng năng suất và vận hành minh bạch hơn.

Trong quá trình chuyển đổi số nhà máy, MES luôn là bước khởi đầu quan trọng. Hệ thống này tạo nền dữ liệu chuẩn cho ERP và APS hoạt động chính xác, đồng thời giúp tiêu chuẩn hóa quy trình và cải thiện mức độ sẵn sàng cho tự động hóa. Dữ liệu MES thời gian thực cũng hỗ trợ lãnh đạo đánh giá hiệu quả máy móc và ra quyết định dựa trên bằng chứng.

Nếu không có MES, doanh nghiệp thường gặp tình trạng dữ liệu rời rạc và khó kết nối với ERP, IoT hoặc các công cụ phân tích. Khi MES được triển khai đúng cách, tổ chức có một nguồn dữ liệu thống nhất để ERP, BI, IoT và AI phát huy tối đa giá trị.

Cấu trúc và thành phần của hệ thống MES

Hiểu đúng cấu trúc MES giúp doanh nghiệp chọn đúng mô-đun và tránh đầu tư dàn trải và triển khai hệ thống MES. Một hệ thống MES chuẩn thường gồm các thành phần sau:

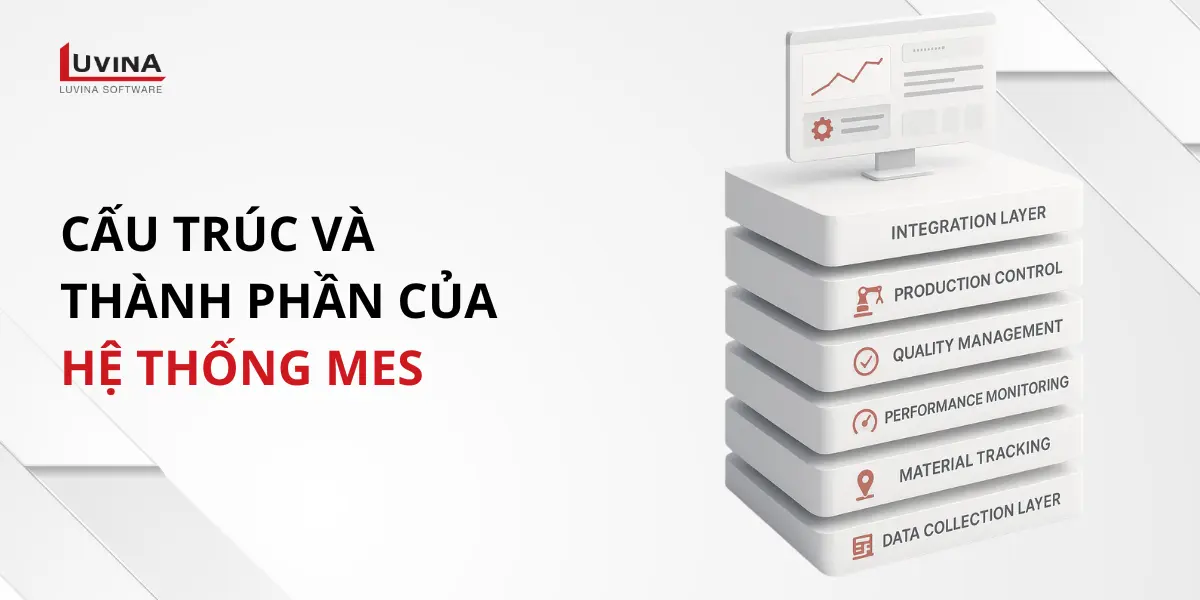

Cấu trúc và các thành phần chính trong hệ thống MES bao gồm tích hợp, kiểm soát sản xuất, theo dõi chất lượng và thu thập dữ liệu.
Cấu trúc và thành phần của bệ thống MES

1. Thu thập dữ liệu từ shopfloor: Thu thập dữ liệu máy móc, cảm biến, PLC, IoT… theo thời gian thực. Đây là nền tảng giúp doanh nghiệp có dữ liệu “sạch – liên tục – minh bạch” để phân tích hiệu suất và điều phối sản xuất.

2. Điều hành sản xuất: Quản lý lệnh sản xuất (Work Orders), phân công nhân lực – máy móc, theo dõi tiến độ từng công đoạn. Đây là “bộ não” giúp dây chuyền vận hành đồng bộ và tránh nghẽn công đoạn.

3. Quản lý chất lượng theo thời gian thực: Ghi nhận dữ liệu chất lượng tại từng bước, cảnh báo lỗi, hỗ trợ kiểm tra QC/QA và tạo truy xuất nguồn gốc đầy đủ. Các doanh nghiệp F&B, dược phẩm, điện tử, may mặc gần như bắt buộc tích hợp mô-đun này khi triển khai hệ thống MES để đáp ứng tiêu chuẩn kiểm định.

4. Phân tích hiệu suất (OEE, downtime, năng suất): Cung cấp dashboard phân tích, biểu đồ năng suất, báo cáo hiệu suất máy móc và nhân lực. Đây là mô-đun giúp lãnh đạo ra quyết định nhanh dựa trên dữ liệu thực.

5. Theo dõi vật tư – nguyên liệu: Theo dõi mức tồn kho, xuất nhập, dòng chảy nguyên vật liệu trong dây chuyền, giúp giảm lãng phí, tránh thiếu nguyên liệu và tối ưu kế hoạch sản xuất.

6. Lớp tích hợp hệ thống: Đảm bảo MES kết nối liền mạch với ERP, SCM, PLM, APS, BI… để doanh nghiệp có “một nguồn dữ liệu duy nhất”. Đây là yếu tố quyết định MES có phát huy hiệu quả hay không.

7. Giao diện người dùng: Bao gồm dashboard, biểu mẫu thao tác, màn hình điều khiển cho vận hành và quản lý. Một giao diện đơn giản, trực quan sẽ giảm lỗi thao tác và tăng năng suất người vận hành.

Cấu trúc trên cho thấy MES không phải một phần mềm đơn lẻ, mà là một hệ sinh thái quản trị sản xuất, kết hợp dữ liệu – quy trình – công nghệ theo thời gian thực. Hiểu rõ các thành phần này giúp doanh nghiệp:

  • Lựa chọn mô-đun phù hợp với nhu cầu,
  • Xây dựng lộ trình đầu tư theo từng giai đoạn,
  • Và bảo đảm hệ thống vận hành đồng bộ với ERP, IoT và các hệ thống hiện có.

Ở phần tiếp theo, chúng ta sẽ đi sâu hơn vào quy trình triển khai hệ thống MES, bao gồm các bước then chốt và các yếu tố quyết định thành công của bất kỳ dự án MES nào.

Quy trình triển khai hệ thống MES

Triển khai hệ thống MES không chỉ là cài phần mềm. Đây là quá trình thay đổi vận hành liên quan con người, dữ liệu và thiết bị. Doanh nghiệp cần thực hiện cẩn thận từng bước triển khai hệ thống MES để đảm bảo dự án diễn ra mạch lạc, hạn chế rủi ro và phù hợp với môi trường nhà máy tại Việt Nam. Dưới đây là các bước triển khai hệ thống MES theo chuẩn quốc tế kết hợp kinh nghiệm thực tế tại Việt Nam.

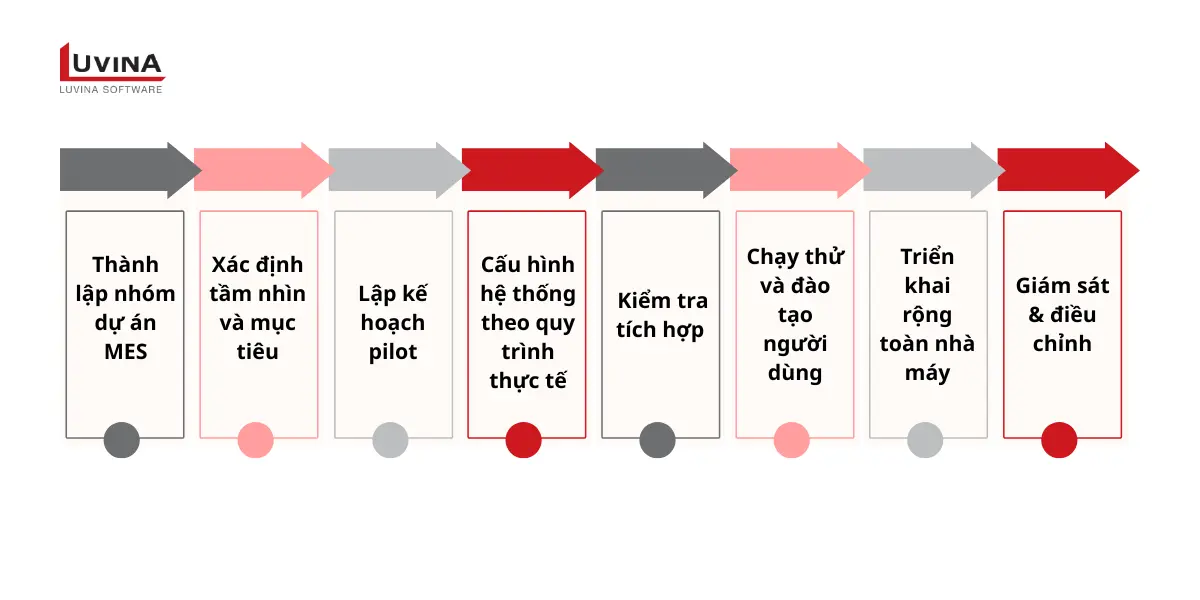

Sơ đồ quy trình từng bước trong triển khai hệ thống MES cho doanh nghiệp sản xuất.
Quy trình triển khai hệ thống MES

1. Thành lập nhóm dự án triển khai hệ thống MES.

Đây là bước đầu tiên thực hiện hệ thống MES và là bước quan trọng nhất, vì một dự án MES chỉ thành công khi có đủ tiếng nói và dữ liệu từ các phòng ban liên quan. Nhóm dự án thường bao gồm:

  • Quản lý sản xuất: hiểu rõ luồng công việc và các điểm nghẽn cần xử lý.
  • IT/OT: phụ trách tích hợp hệ thống, thiết bị, dữ liệu.
  • Bộ phận vận hành: đại diện người dùng trực tiếp.
  • Bộ phận chất lượng (QA/QC): liên quan đến kiểm soát lỗi và truy xuất nguồn gốc.
  • Đối tác triển khai: tư vấn, thiết kế giải pháp, cấu hình hệ thống.

Điều quan trọng là mọi vai trò đều được phân định rõ ràng để tránh thiếu phối hợp trong quá trình vận hành.

2. Xác định tầm nhìn và mục tiêu dự án

Mục tiêu càng rõ thì dự án càng ít rủi ro mở rộng phạm vi hoặc đội chi phí. Doanh nghiệp nên đặt mục tiêu đo lường được, chẳng hạn:

  • Giảm thời gian chu kỳ sản xuất từ 12 giờ xuống 8 giờ.
  • Tối ưu chất lượng, giảm tỷ lệ lỗi từ 4% còn 2%.
  • Theo dõi dữ liệu realtime để giảm thời gian phản ứng với sự cố.
  • Tăng minh bạch dây chuyền giúp ban quản lý ra quyết định nhanh hơn.

3. Lập kế hoạch pilot: Pilot là cách tiếp cận an toàn và tối ưu chi phí nhất cho doanh nghiệp Việt Nam. Pilot giúp doanh nghiệp kiểm chứng hệ thống với rủi ro thấp trước khi triển khai rộng. Để lập kế hoạch cần thực hiện:

  • Chọn 1 dây chuyền, 1 nhóm sản phẩm hoặc 1 phân xưởng để chạy thử.
  • Xác định phạm vi tính năng pilot: thu thập dữ liệu máy, theo dõi sản xuất, QC…
  • Chuẩn bị thiết bị cần thiết: tablet, barcode scanner, IoT gateway…

4. Cấu hình hệ thống theo quy trình thực tế

Ở bước này, toàn bộ cách vận hành của nhà máy được đưa vào hệ thống MES:

  • Tạo dữ liệu chuẩn: máy, ca làm, tuyến sản xuất, BoM, routing.
  • Cấu hình lệnh sản xuất và trạng thái máy.
  • Thiết kế dashboard, báo cáo và biểu đồ OEE.
  • Thiết lập các quy tắc QC, cảnh báo lỗi và tiêu chuẩn chất lượng.

Mục tiêu là đảm bảo MES phản ánh đúng cách nhà máy vận hành.

5. Kiểm tra tích hợp: MES chỉ phát huy hiệu quả khi được tích hợp liền mạch với ERP, PLC/SCADA và các hệ thống khác. Nhờ đó, dữ liệu được xử lý realtime thay vì nhập tay. Các hệ thống MES thường phải làm việc chung bao gồm:

  • ERP: nhận lệnh sản xuất, trả dữ liệu sản lượng & tồn kho.
  • PLC/SCADA: thu thập dữ liệu máy tự động.
  • QMS, WMS, PLM: đồng bộ chất lượng, kho và kỹ thuật.
  • Các thiết bị ngoại vi: RFID, barcode, IoT sensor.

6. Chạy thử và đào tạo người dùng

Đây là thời điểm kiểm thử tính năng, hiệu suất và độ ổn định. Song song đó, tất cả vai trò sử dụng hệ thống cần được đào tạo để vận hành đúng chuẩn. Một dự án triển khai hệ thống MES mạnh luôn có phần “đào tạo” làm rất kỹ.

7. Triển khai hệ thống MES rộng toàn nhà máy

Sau khi pilot thành công, doanh nghiệp triển khai theo lộ trình rõ ràng:

  • Mở rộng theo từng khu vực, dây chuyền hoặc từng nhà máy.
  • Có đội hỗ trợ onsite trong giai đoạn đầu.
  • Chuẩn hóa quy trình và dữ liệu trước khi mở rộng.

Rollout mượt giúp tránh gián đoạn sản xuất và đảm bảo mọi bộ phận đồng nhất cách vận hành.

8. Giám sát & điều chỉnh

MES không phải hệ thống “triển khai một lần rồi xong”. Để đạt hiệu quả lâu dài, doanh nghiệp cần:

  • Theo dõi KPI: OEE, defect rate, lead time.
  • Thu thập feedback của operator & quản lý.
  • Điều chỉnh dashboard, workflow, quy trình QC cho sát thực tế.
  • Bổ sung tính năng theo nhu cầu mới: cảnh báo nâng cao, dự đoán lỗi (predictive), AI phân tích.

Việc tối ưu liên tục sẽ giúp MES ngày càng phù hợp hơn với thực tế vận hành.

Tips triển khai hệ thống MES thành công

– Bắt đầu nhỏ (pilot), tránh triển khai toàn bộ cùng lúc.

– Đầu tư cho đào tạo, vì con người quyết định hiệu quả.

– Tích hợp càng sâu – hiệu quả càng cao.

– Đừng cố “ép” MES theo quy trình cũ nếu quy trình cũ đang có vấn đề.

– Ưu tiên minh bạch dữ liệu, vì đây là nền tảng cho AI và tự động hóa sau này.

Ở phần tiếp theo, chúng ta sẽ phân tích:

  • Chi phí triển khai hệ thống MES gồm những gì
  • Chi phí ẩn mà doanh nghiệp thường bỏ sót
  • Mức đầu tư tham khảo tại Việt Nam
  • Cách tối ưu chi phí và lựa chọn lộ trình đầu tư thông minh

Chi phí triển khai hệ thống MES

Chi phí triển khai hệ thống MES không chỉ là mua phần mềm. Nó bao gồm toàn bộ chi phí giúp hệ thống vận hành hiệu quả và phù hợp với thực tế sản xuất.hần mềm. Nó bao gồm toàn bộ chi phí giúp hệ thống vận hành hiệu quả và phù hợp với thực tế sản xuất.

Hạng mụcMô tảLưu ý
Phí bản quyền phần mềmLicense người dùng và moduleNếu chọn open-source, phí bản quyền thấp hơn nhưng chi phí cấu hình có thể tăng.
Chi phí cấu hình & tùy chỉnhWorkflow, dashboard, báo cáoTùy chỉnh càng nhiều, chi phí càng cao; cần đánh giá nhu cầu thật trước khi cấu hình.
Chi phí tích hợpKết nối MES với ERP, PLC, hệ thống QMS, WMS hoặc IoT devices.Thiếu tích hợp đồng bộ là nguyên nhân gây lỗi dữ liệu, tăng chi phí vận hành.
Chi phí phần cứngServer, gateway IoT, cảm biến, thiết bị thu thập dữ liệu.Nên tính khả năng mở rộng để tránh phải đầu tư bổ sung nhanh chóng.
Chi phí đào tạo nhân viênĐào tạo operator, QA, quản lý dây chuyền, quản lý nhà máy.Đào tạo đầy đủ giúp giảm lỗi vận hành, tăng hiệu quả và ROI cho dự án.
Chi phí bảo trì & vận hànhHỗ trợ và cập nhật định kỳNhiều doanh nghiệp thường bỏ sót khoản này, dẫn tới MES không được duy trì tốt.
Chi phí thay đổi quy trình sản xuấtĐiều chỉnh SOP, phân bổ nhân lực, thay đổi layout để phù hợp MES.Đây là chi phí gián tiếp nhưng tác động lớn đến hiệu quả triển khai.

Bảng chi phí chinh để triển khai hệ thống MES

Ước tính chi phí và thời gian triển khai hệ thống MES

Thời gian triển khai
Thông thường, một dự án MES cần khoảng 8–16 tháng tùy theo quy mô nhà máy, số lượng dây chuyền và phạm vi chức năng được triển khai.

Chi phí dự án
Chi phí có thể dao động khá lớn do phụ thuộc vào các yếu tố như:

  • Số lượng module MES được lựa chọn.
  • Mức độ tùy chỉnh theo quy trình riêng của nhà máy.
  • Yêu cầu tích hợp với ERP, IoT, PLC/SCADA.
  • Quy mô đào tạo cho vận hành, quản lý và QA/QC.

Theo Manufacturing Tomorrow, những dự án triển khai hệ thống MES bị trì hoãn hoặc triển khai thiếu bài bản thường phát sinh “chi phí ẩn”: downtime tăng, dữ liệu rời rạc, quy trình không đồng nhất, làm chi phí vận hành thực tế cao hơn 1.5–2 lần so với dự toán.

Mẹo tối ưu chi phí triển khai phần mềm MES

Doanh nghiệp có thể kiểm soát ngân sách tốt hơn bằng một số cách sau:

  • Triển khai theo giai đoạn (pilot → rollout) để giảm rủi ro và tránh đầu tư dàn trải.
  • Đầu tư đào tạo sớm, kết hợp chuẩn hóa quy trình trước khi lên hệ thống để hạn chế lỗi vận hành và giảm chi phí chỉnh sửa.
  • So sánh giữa giải pháp open-source và thương mại:
    • Open-source tiết kiệm phí license nhưng cần nhiều thời gian cấu hình.
    • Giải pháp thương mại chi phí ban đầu cao hơn nhưng triển khai nhanh và ổn định hơn.
  • Dự toán rõ chi phí tích hợp và phần cứng, lựa chọn thiết bị có khả năng mở rộng để tránh phải nâng cấp liên tục.

Chi phí cao và các khoản phát sinh gián tiếp là những rủi ro phổ biến khi triển khai hệ thống MES. Ở phần tiếp theo, chúng ta sẽ phân tích những lỗi thường gặp trong thực tế tại các nhà máy Việt Nam, giúp bạn nhận diện trước rủi ro và chuẩn bị phương án phòng tránh hiệu quả.

Vấn đề thường gặp khi triển khai hệ thống MES

MES giúp tối ưu sản xuất. Tuy nhiên, nhiều doanh nghiệp vẫn gặp khó khăn do rào cản từ kỹ thuật, quy trình và con người. Nhận diện sớm các vấn đề này sẽ giúp tiết kiệm chi phí, thời gian và tăng hiệu quả ROI.

Hình ảnh nhà máy sản xuất với công nhân đang vận hành thiết bị trong quá trình triển khai hệ thống MES.
Khi triển khai hệ thống MES tránh gặp một số lỗi cơ bản thường gặp

1. Chọn sai phần mềm MES hoặc module không phù hợp

Nguyên nhân: Doanh nghiệp chọn giải pháp thương mại “một-size-fits-all” hoặc open-source nhưng không đánh giá đúng nhu cầu thực tế.

Hậu quả: Chi phí tùy chỉnh tăng, mất thời gian triển khai, hệ thống không đáp ứng đúng workflow.

Giải pháp: Đánh giá nhu cầu chi tiết, so sánh các giải pháp, pilot test trước khi triển khai toàn diện.

2. Thiếu tích hợp dữ liệu với ERP, PLC, thiết bị IoT

Nguyên nhân: Hệ thống MES hoạt động độc lập, không kết nối dữ liệu sản xuất và quản trị.

Hậu quả: Dữ liệu phân mảnh, báo cáo không chính xác, quyết định sản xuất chậm trễ.

Giải pháp: Lập kế hoạch tích hợp ERP ↔ MES, đảm bảo chuẩn hóa dữ liệu từ đầu, dùng middleware nếu cần.

3. Quy trình vận hành chưa chuẩn hóa

Nguyên nhân: MES yêu cầu quy trình sản xuất được chuẩn hóa, nhưng nhiều nhà máy vẫn vận hành theo thói quen cũ.

Hậu quả: MES khó triển khai, lỗi vận hành, báo cáo OEE và chất lượng không chính xác.

Giải pháp: Chuẩn hóa SOP, đào tạo nhân viên, xây dựng KPI theo MES.

4. Nhân sự chưa sẵn sàng hoặc thiếu kỹ năng

Nguyên nhân: Thiếu đào tạo, nhân sự không quen với thao tác trên MES hoặc hiểu dữ liệu.

Hậu quả: Lỗi nhập liệu, gián đoạn sản xuất, tốn chi phí sửa lỗi.

Giải pháp: Đào tạo toàn bộ operator, QA, quản lý dây chuyền; phân công mentor hỗ trợ trong giai đoạn triển khai.

5. Dự án triển khai kéo dài / chi phí vượt dự toán

Nguyên nhân: Thiếu kế hoạch rõ ràng, scope creep, tùy chỉnh quá nhiều, pilot không bài bản.

Hậu quả: Chi phí đội, ROI giảm, dự án thất bại hoặc tạm dừng.

Giải pháp: Triển khai theo giai đoạn, kiểm soát scope, giám sát KPI và chi phí liên tục.

6. Khó đo lường hiệu quả và tối ưu sau triển khai

Nguyên nhân: Thiếu dashboard, KPI chưa gắn với MES, dữ liệu chưa được phân tích định kỳ.

Hậu quả: Không biết hệ thống có thực sự cải thiện năng suất và chất lượng hay không.

Giải pháp: Thiết lập dashboard, báo cáo tự động, đánh giá KPIs hàng tuần và cải tiến liên tục.

Nhận diện vấn đề thường gặp giúp doanh nghiệp chuẩn bị giải pháp phòng ngừa và tối ưu chi phí triển khai. Phần tiếp theo sẽ hướng dẫn cách lựa chọn MES phù hợp cho nhà máy Việt Nam, từ open-source đến các giải pháp thương mại, cùng checklist đánh giá trước khi đầu tư.

Open source MES: Khi nào nên dùng

Open‑source MES là phần mềm MES có mã nguồn mở, cho phép các doanh nghiệp truy cập, tùy chỉnh và mở rộng chức năng theo nhu cầu thật sự mà không bị ràng buộc bởi giấy phép đắt đỏ. Một số lợi ích nổi bật: tiết kiệm chi phí bản quyền, linh hoạt tùy chỉnh quy trình, tránh phụ thuộc duy nhất vào nhà cung cấp, dễ tích hợp với IoT và hệ thống hiện có. Theo 42Q, open‑source MES thường có cấu trúc mô-đun, dễ mở rộng, cộng đồng đóng góp mã và hỗ trợ bảo mật tốt vì người dùng có thể kiểm soát mã nguồn.

Danh sách các phần mềm MES mã nguồn mở phổ biến dành cho doanh nghiệp sản xuất.
Một số open source phổ biến khi triển khai hệ thống MES

Open-source MES phù hợp với doanh nghiệp có đội kỹ thuật mạnh và muốn tránh chi phí license cao. Dưới đây là các lựa chọn phổ biến:

– OpenMES: Hệ thống đơn giản, dễ chạy thử, phù hợp nhà máy nhỏ.

– MES Open Source (MESOS): Tập trung vào sản xuất discrete và có API mở.

– Odoo Manufacturing: Tích hợp ERP + MES cơ bản, phù hợp SME.

– ERPNext Manufacturing: Nhiều mô-đun, dễ tùy chỉnh, chi phí thấp.

– openIMIS / OpenMAINT: Tốt cho quản lý tài sản và thiết bị trong nhà máy.


Khi chọn giải pháp MES, cần cân nhắc các yếu tố sau:

  • Khả năng tích hợp (ERP, SCADA, IoT)
  • Chi phí triển khai và duy trì
  • Có team công nghệ để custom và hỗ trợ open-source
  • Hỗ trợ bảo mật, nâng cấp và community
Khi nào nên chọn open-source MESLý do
Start-up / nhà máy nhỏ / SMEKhông muốn trả phí license cao, ưu tiên tùy chỉnh thấp: open‑source tiết kiệm chi phí ban đầu.
Khi có đội ngũ IT mạnhCó khả năng tự customize, giữ kiểm soát mã nguồn
Khi muốn tránh lock-in nhà cung cấpOpen‑source giúp doanh nghiệp chủ động phát triển hoặc thay đổi giải pháp mà không lệ thuộc vendor.
Khi muốn thử nghiệm trước khi mở rộngCó thể triển khai pilot open‑source để đánh giá hiệu quả trước khi đầu tư lớn.

Bảng phân tích lý do dùng opensource khi triển khai hệ thống MES

Lựa chọn open‑source MES là giải pháp rất hấp dẫn nếu doanh nghiệp mong muốn tùy chỉnh cao, tiết kiệm chi phí license, và kiểm soát mã nguồn. Nhưng để triển khai thành công, cần cân nhắc kỹ lưỡng về đội ngũ kỹ thuật, khả năng tích hợp và chiến lược phát triển lâu dài.

FAQ (Những câu hỏi thường gặp)

Q1: Bước đầu tiên khi triển khai hệ thống MES là gì?
A1: Đánh giá nhu cầu sản xuất, quy trình hiện tại, xác định mục tiêu và KPI rõ ràng.

Q2: Làm cách nào để giảm chi phí triển khai hệ thống MES?
A2: Sử dụng open-source MES, triển khai theo giai đoạn (pilot), tự đào tạo nội bộ, tái sử dụng hạ tầng có sẵn.

Q3: Có nên tích hợp MES với ERP không?
A3: Có. Tích hợp giúp trao đổi dữ liệu giữa sản xuất và quản trị, tối ưu hóa quản lý mức tồn kho, kế hoạch sản xuất.

Q4: Thời gian triển khai hệ thống MES mất bao lâu?
A4: Thông thường khoảng 8–16 tháng tùy quy mô, phạm vi và độ phức tạp.

Q5: Có thể bắt đầu với open-source MES không có team IT mạnh?
A5: Có thể, nhưng cần cân nhắc chi phí nhân sự để phát triển, custom và bảo trì phần mềm nguồn mở.

Kết luận

Triển khai hệ thống MES là chiến lược quan trọng để số hóa nhà máy, nâng cao hiệu quả sản xuất và kiểm soát chất lượng. Dù dùng giải pháp thương mại hay open-source, doanh nghiệp cần triển khai theo đúng quy trình: đánh giá – pilot – tích hợp – đào tạo – giám sát liên tục. Chi phí ban đầu có thể cao, nhưng lợi ích về lâu dài, như giảm lãng phí, cải thiện OEE và ra quyết định dựa trên dữ liệu, là rất đáng kể. Khi triển khai thành công MES, doanh nghiệp không chỉ tối ưu hóa sản xuất mà còn tạo nền tảng vững chắc cho tương lai số hóa.

Nguồn tham khảo

  • 8 bước triển khai MES – TechTarget (TechTarget)
  • “MES Implementation Guide: 12 Steps” – CAIsoft (caisoft.com)
  • Chi phí triển khai & ẩn khi trì hoãn MES – VTI Solutions (VTI)
  • MES triển khai tiết kiệm & báo cáo tốt hơn – ManufacturingTomorrow (Manufacturing Tomorrow)
  • Open-source MES (mes4u) – GitHub (GitHub)
  • Open-source MES Job-Shop IMES – GitHub (GitHub)
  • Best practices quản lý dữ liệu và analytics khi triển khai MES – Incentrik (incentrik.com)
  • MES – Open Source Ecology
Contact Us

Đăng ký để cập nhật thông tin mới nhất
